SK하이닉스, 청주 M15X에 20조 쏟아 붓는다...AI 반도체 선제 대응
상태바
SK하이닉스, 청주 M15X에 20조 쏟아 붓는다...AI 반도체 선제 대응
  • 박인철 기자 club1007@csnews.co.kr
  • 승인 2024.04.25 09:37
  • 댓글 0
이 기사를 공유합니다

SK하이닉스가 급증하는 AI 반도체 수요에 선제 대응해, AI 인프라의 핵심인 HBM 등 차세대 D램 생산능력 확장에 나서기로 했다.

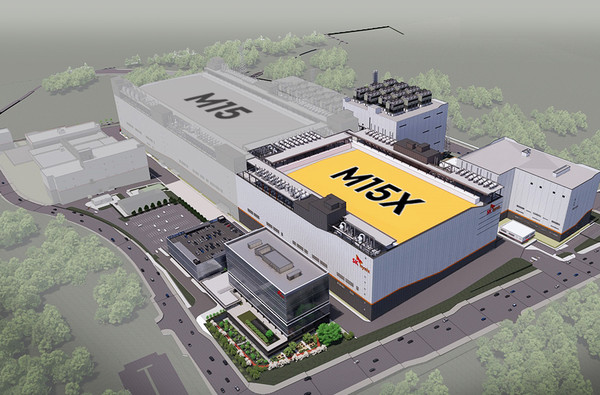

SK하이닉스는 이날 이사회 결의를 거쳐 충청북도 청주시에 건설할 신규 팹(Fab) M15X를 D램 생산기지로 결정하고 팹 건설에 약 5조3000억 원을 투자하기로 결정했다.

이달 말부터 팹 건설 공사에 본격적으로 나서 2025년 11월 준공 후 양산을 시작할 계획이다. 장비 투자도 순차적으로 진행해 장기적으로는 M15X에 총 20조 원 이상의 투자를 집행해 생산 기반을 확충한다는 방침이다.

SK하이닉스 관계자는 "AI 메모리 글로벌 리더인 당사는 회사 경쟁력의 근간인 국내 생산기지에 대한 투자 확대를 통해 국가 경제 활성화에 기여하는 한편, 반도체 강국 대한민국의 위상을 높이고자 한다"고 강조했다.


AI 시대가 본격화되면서, 반도체 업계는 D램 시장이 중장기적인 성장 국면에 접어든 것으로 보고 있다. 연평균 60% 이상의 성장세가 예상되는 HBM과 함께 서버용 고용량 DDR5 모듈 제품을 중심으로 일반 D램 수요도 꾸준히 증가할 것으로 회사는 전망하고 있다.

이런 흐름에서 HBM은 일반 D램 제품과 동일한 생산량을 확보하기 위한 캐파가 최소 2배 이상 요구되는 만큼 SK하이닉스는 D램 캐파를 늘리는 것이 선결 과제라고 판단했다.

이에 따라 2027년 상반기 용인 반도체 클러스터(이하 용인 클러스터)의 첫 번째 팹 준공 전에 청주 M15X에서 신규 D램을 생산하기로 했다. M15X는 TSV 캐파 확장 중인 M15와 인접해 있어 HBM 생산을 최적화할 수 있다는 장점도 고려됐다.

M15X와 함께 SK하이닉스는 약 120조 원이 투입되는 용인 클러스터 등 계획된 국내 투자를 차질 없이 진행한다는 방침이다.

현재 용인 클러스터의 부지 조성 공정률은 약 26%로, 목표 대비 3%포인트 빠르게 공사가 진행 중이다. SK하이닉스의 생산시설이 들어설 부지에 대한 보상 절차와 문화재 조사는 모두 완료됐고, 전력과 용수, 도로 등 인프라 조성 역시 계획보다 빠르게 진행되고 있다. 회사는 용인 첫 번째 팹을 내년 3월 착공해 2027년 5월 준공할 예정이다.

[소비자가만드는신문=박인철 기자]
